5月11日,攀枝花分局接到雅砻江流域水电开发有限公司的委托,将开展锦屏二级闸址至厂址河段长约119km的现场查勘, 进行122~132m³/s、280~290m³/s流量级水文测验、水质取样等工作。

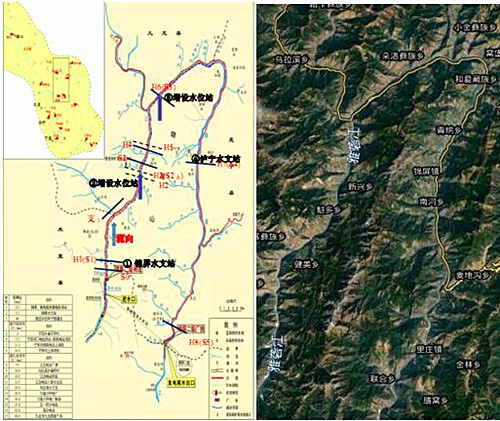

测验取样断面分布图
18日,攀枝花分局安排人员开启该项工作。水文测验组和现场查勘组到达凉山彝族自治州冕宁县磨房沟。
19日,水文监测组从锦屏二级闸址下游6.8km 处,锦屏站水文监测断面开始依次向下游进行122~132m³/s流量级测量,现场查勘组开展查勘,水质取样组下午到达磨房沟。

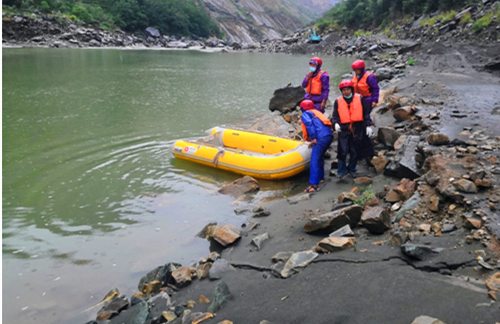

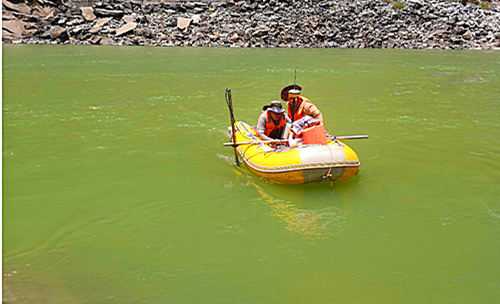

现场进行流量断面测量

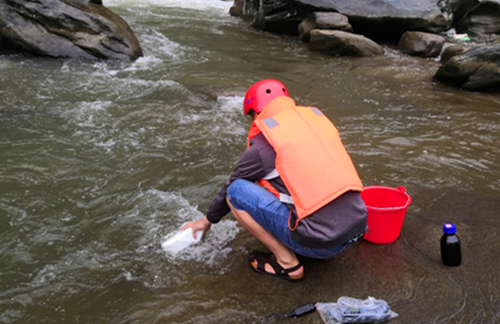

现场进行水质取样
20日,现场查勘和水质取样任务完成。
21日,完成全部断面122~132m³/s流量级流量和断面测量,同时对新建的2个遥测水位站进行水位观测校对,外观检查,仪器运转正常。
22-24日,280~290m³/s 流量级采用流量自动监测,现场水质取样。

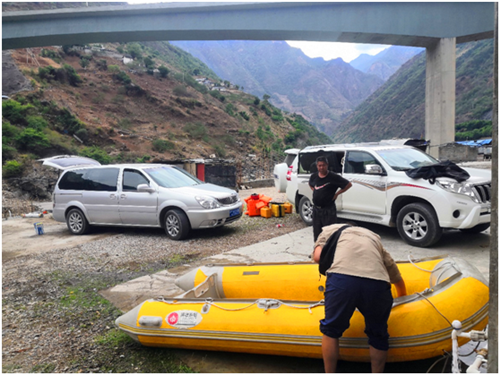

新建遥测水位站(H6)
25日,正准备返程的水文监测组接到任务,完成全部断面80m³/s流量级流量和断面测量。当日,电站发来天气预报整个测验区域都是小到中雨,但任务已经下达,水文监测组全体职工决定冒雨进行测量。测验区域前几天温度还有30多度,一下雨温度只有几度,大家衣服裤子全部淋湿,冷得打抖,全体监测人员克服困难坚持测量。为了防止道路塌方和山上掉石头的安全隐患,安全员杨义华要求大家在车上戴好安全帽,副驾驶全神贯注观察前方山体状况。水情预报室主任汤成友和攀枝花分局局长王进得知这一情况后,天天打电话提醒大家注意安全。上游局副局长马耀昌、安全总监汪康也在上游水文工作(防汛)微信群中叮嘱大家做好安全防护、保障人生安全。
28日,圆满完成雅砻江锦屏二级水电站枯期下泄流量过程优化实验及研究第一阶段任务。
冒雨进行测量

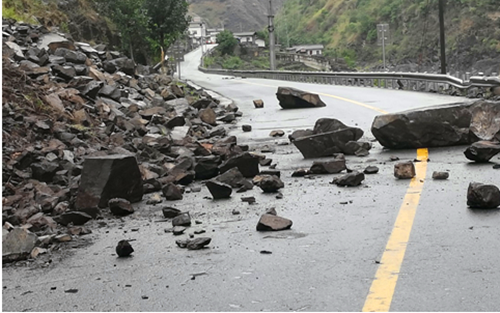

道路中断
完成最后一个断面测量
