横江水文站缆道更新改造小记

稿件来源:宜宾分局 发布时间:2019-04-04 作者:杨安胜 打印











——前期准备

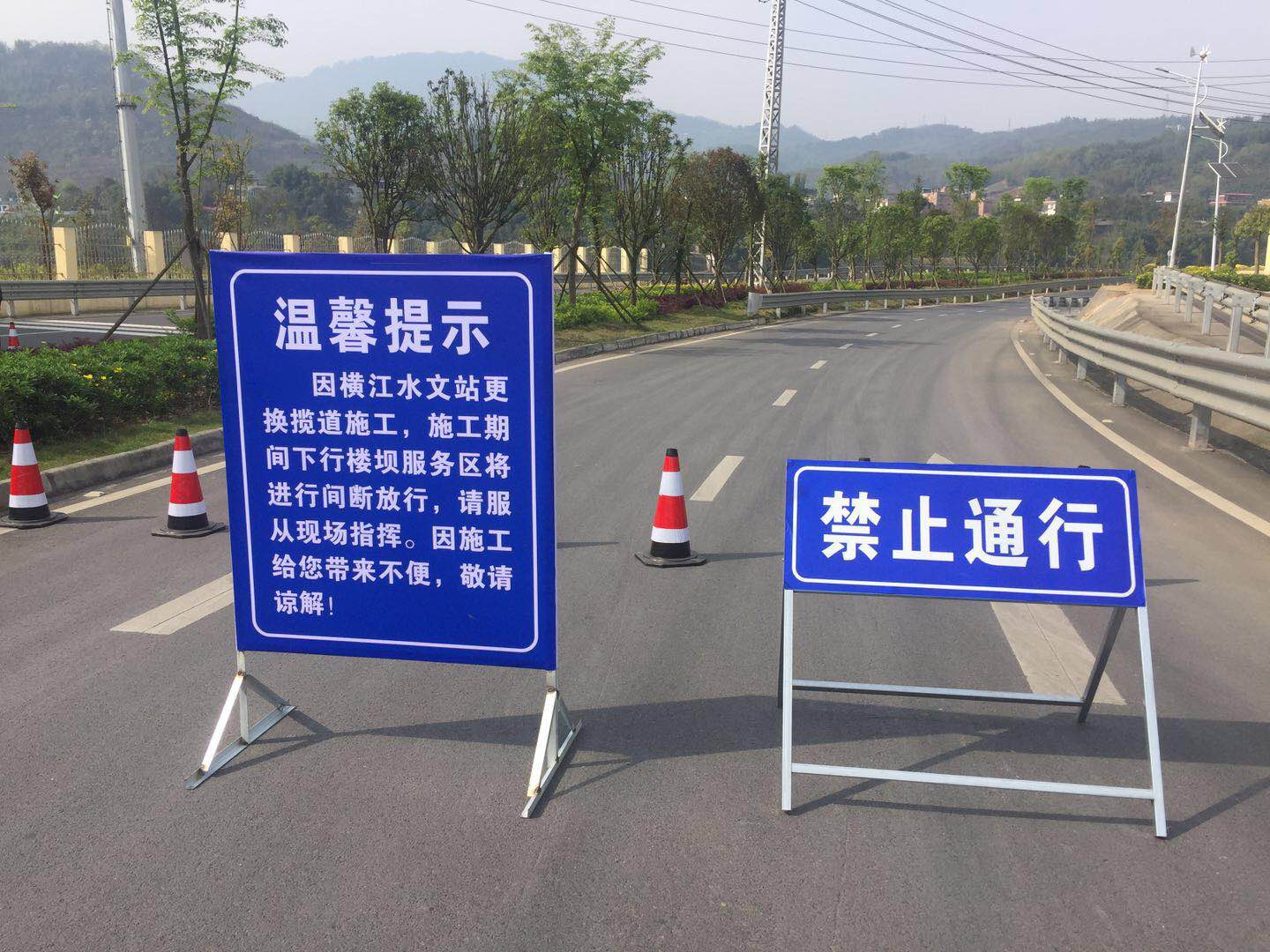

224日,上游局科研室副主任张尚权一行,就宜宾分局横江水文站缆道更新改造到现场进行查勘,敲定施工方案。315日,确定于327日开始进站更新改造缆道。由于渝昆高速公路于2018年新建了楼坝服务区,左岸锚桩位于服务区内,且缆道上方有一组10千伏高压线,更换缆道过程中,肯定会对进出服务区的车辆和我方人员造成安全威胁。宜宾分局和横江站人员,多次与高速公路服务区协商,于25日达成协议,高速公路服务区全力配合我们施工,在施工期间根据我们的要求,对服务区进出口进行封闭和对高压线进行断电。

——更换进行时

326日,所有设备、人员均已到位。当晚,张尚权与宜宾分局负责人程代忠、黄振宇、代飞一起,讨论第二天更换缆道的细节和人员分工,一直到深夜23点,大家才休息。

27日早上,张尚权召集参与此次缆道更新改造的所有人员开会,就人员分工和施工方法进行了安排。会议明确张尚权为此次缆道更新改造现场总负责人,左岸由科研室左渝担任技术负责,右岸张尚权不在现场时由邱兵负责。施工方法为先用旧缆道将引绳渡到左岸,再渡循环绳,拆旧主缆,最后渡新主缆。会议强调:安全第一,施工中注意力一定要集中,服从统一安排,施工期间注意与周边搞好关系,每天施工结束后,必须将绳子收到左岸公路行车安全高度以上。

——办法总比困难多

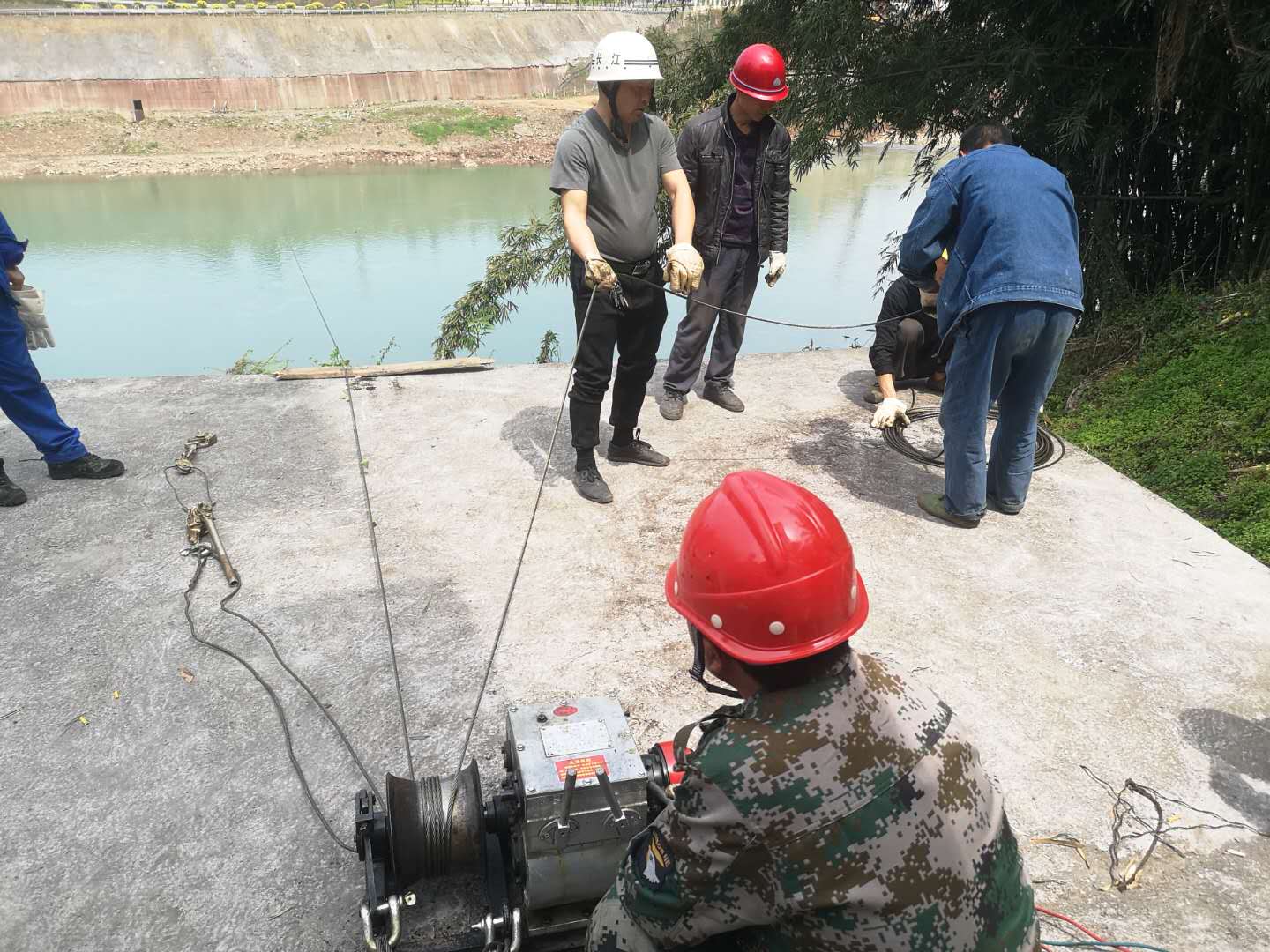

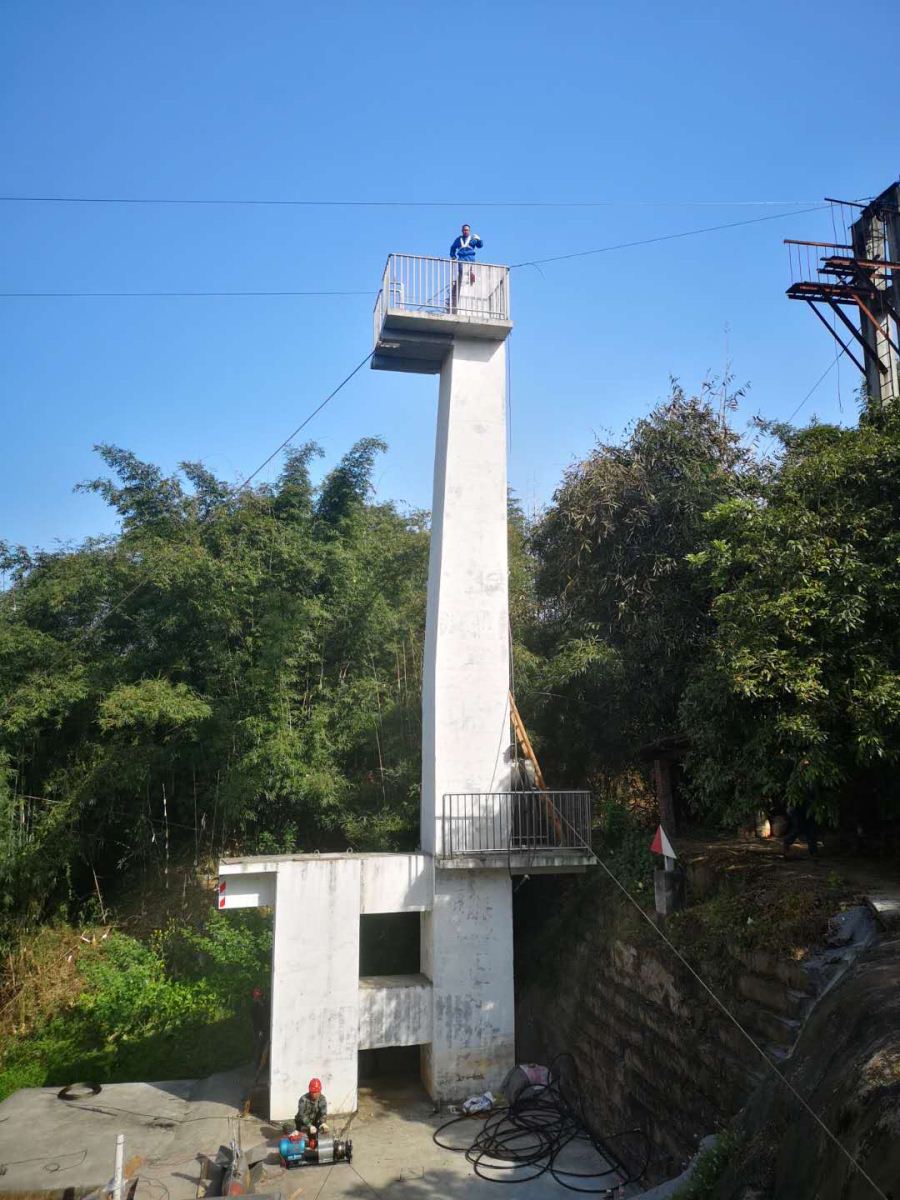

28日早930分,准备开始渡引绳。这时高速路服务区工作人员在断电时,发现位于缆道上方的高压线,属云南昭通水富县供电局管理,他们没办法断电,需要协调昭通水富供电局。与供电局联系后,对方答应配合我们,立即派工作人员进入查勘,而后再拟定停电计划,最快也要28日才能办妥。现场这么多人员,总不可能一直等着。这时,张尚权计算了缆道的跨度,他说如果将现有的480公斤铅鱼,换成一个重量轻一点的,可能渡绳的时候不会接触高压线,可以试一下。我们立即将铅鱼换成250公斤的循环绳,然后缓慢向左岸开去,果然成功将引绳渡到对岸。同时,瞿靛继续联系供电局确定断电事宜,保障后续调试工作安全。虽然开局不太顺利,但后续渡循环绳和拆主缆、渡新主缆都很顺利。

在全体工作员努力下,29日下午17点,横江水文站缆道改造安全圆满收官。下一步,宜宾分局将组织人员对旧排架和锚桩进行拆除,消除安全隐患。

责任编辑:党群办公室
