上游局完成万州分局信息化基础改造项目线路切换工作

稿件来源:水情预报室 发布时间:2017-02-13 作者:张亮 打印

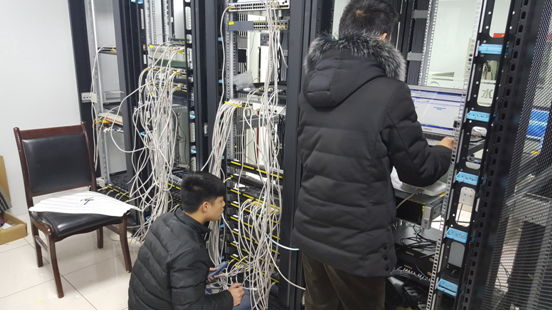

进行线路切换

万州分局信息化基础改造工作于2016年底正式展开,截至目前,该项工作已接近尾声。近日,为保证办公及报汛等工作的正常开展,上游局水情预报室会同万州分局完成了信息化线路切换工作。

本次切换内容是将报汛、办公网络从旧机房切换至新机房。共涉及到电信、联通、移动、卫星等多家运营商,以及报汛、办公、互联网访问等多方面业务工作。

为保证切换工作顺利开展,上游局网络管理员进行了多次技术讨论,提前制定搬迁规划和执行步骤,并向水文局主管部门提前汇报。按照实施计划,网络管理员提前一天完成了新机房的内网组建,并于2108时报汛工作完成后展开线路切换。经过4个小时的紧张工作,中午12时运营商完成线路割接,13时网络管理员完成软硬件配置,14时万州水情分中心恢复正常报汛。同时,网络管理员还对软硬件进行了优化处理,并对后期工作进行了规划。
